南方财经记者朱治宣
国庆假期既是群众集中出游的高峰期,也是用电需求和充电需求的上升期。
南方财经记者了解到,今年国庆假期期间,南方电网经营区域内1983个在建项目不停工,超4.4万名建设者坚守施工一线,5万余人参与保供电,假期充电总电量预计突破1.1亿千瓦时。
跨省跨区工程继续推进
从项目结构看,假期施工的重点集中在跨省跨区输电通道、柔性直流和新能源送出工程上。
藏粤直流工程假期继续施工。据介绍,该工程是目前全球输电能力最强的柔性直流输电工程之一。在广州小迳换流站、深圳中部换流站,500余名施工人员推进“三通一平”作业;在海拔近4000米的碧罗雪山段,线路基础浇筑、索道架设和通信设施组装等作业同步进行。南网超高压公司有1300余名建设者分布在关键作业面。
湖南—贵州电力灵活互济工程已进入土建施工高峰。假期期间,项目团队聚焦阀厅钢结构吊装、综合楼主体结构施工等工序,近700名施工人员在岗,50台(套)设备运转,目标是在12月底实现土建交安、电气施工启动。
海南—广东电力灵活互济工程“四站两线”施工现场也在推进,38套大型设备投入作业,徐闻开关站、东莞村终端站及线路塔基施工全面展开。跨省跨区互济工程的意义在于提升省间电力资源优化配置能力,在供需波动和新能源出力不稳定时提供调节空间。

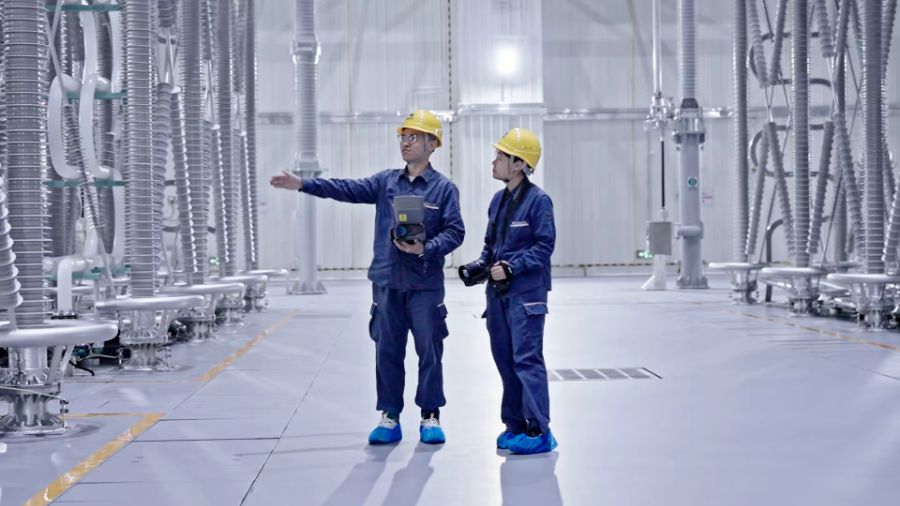

工作人员在海南海口220千伏长滨变电站工程建设现场进行二次设备检查,企业供图
在跨省大通道之外,柔性直流输电、海上风电送出和抽水蓄能项目同样处于关键节点。
全国首个海陆一体海上风电柔直输电工程——三山岛工程,其陆上±500千伏古澜换流站交流场正在进行日常巡视测温和设备状态核查,核心阀厅内施工人员逐项检查设备安装与接线,推进消缺和端对端联调。
在广州核心城区,220千伏天河棠下柔直背靠背工程继续施工,500余名建设者开展电气设备安装。该项目被称为世界首个超大城市电网嵌入式多端柔性直流工程。目前土建施工进入消缺收尾阶段,换流阀厅、GIS设备间完成土建交安,全球最大容量三相一体水冷柔直变压器已到场就位,GIS首批耐压试验通过。工程建成后,将提升广州核心区域供电可靠性与电网运行灵活度。
海南东方CZ7、CZ9海上风电接入工程同步推进,280余名施工人员分布在各作业点,进行基础浇筑和铁塔组立,按12月投产节点倒排工期。项目投产后,将提升海南清洁能源消纳和输送能力。
粤港澳大湾区首个变速抽水蓄能电站——肇庆浪江抽水蓄能电站,假期有近1000人继续推进国内首台国产大型变速抽水蓄能机组的安装调试,并开展上下库蓄水。南方电网储能公司同步推进广西灌阳、惠州中洞等9座在建抽水蓄能电站及2座新型储能项目,近5400名建设者留在基建一线。
此外,云南500千伏禾甸输变电工程综合进度达71.22%,冲刺年内投产;广西500千伏布山输变电工程架线施工、500千伏龙潭输变电工程GIS设备与继电保护调试也在推进中。
5万余人保供电
南方电网结合节假日用电特点和气象监测信息,重点落实电网运行、设备运维、防灾应急、重要场所保供电等措施,安排保供电人员5万余人。
针对假期工业负荷回落、新能源高渗透率运行特点,南方电网利用AI滚动研判气象、新能源及负荷走势,安排电网运行方式,兼顾电力保供和清洁能源消纳。同时加强台风、洪涝、山火等灾害风险监测预警,提前做好应急抢险资源预置。
在广东电网生产指挥中心,监控大屏实时滚动全省中低压停复电动态与节假日重点保供电场所用电状态。据披露,广东电网对全省2600多个重点保供电场所完成地图化打点和精细化关联感知,部署5000余套监测设备覆盖全省交通关键点,实现异常告警一键直达运维一线。
针对假期群众集中出行、旅游景点游客剧增等场景,南方电网密切联动政府,重点做好重要机关场所、机场、火车(高铁)站、地铁站、汽车站、码头等交通枢纽,以及旅游景点、大型商业场所、重大活动场所等重点场所的供电保障。同时,提前对人员密集场所开展用电安全检查,指导重要用户做好设备运维、隐患整治和应急准备。
充电保障方面,据预测,国庆假期南方五省区充电总电量将突破1.1亿千瓦时,充电单日峰值出现在10月1日。南方电网提前加强充电设施运维,投入现场值守人员超2000人次,重点聚焦高速服务区、国省干线、旅游景区、城市商圈等关键场景,并部署15台移动充电车在重点高速路段机动待命,覆盖广东、广西、贵州主干高速及大流量服务区,动态补充高峰时段充电能力。
